オープン、いろんな問題で遅れが出ております。
11月22日オープンを目指しておりましたが
半導体不足の影響で『トイレが入荷未定』………
これは本当にどうしようもなく仕方ないので、トイレ以外の工事を終えた時点で完全テイクアウト対応でのオープンを、と考えていたところ、
『電気工事が遅れている』………
電気工事については予定が二転三転しており不安要素ではあったものの、ここにきてそれが噴出。
関電の許可申請の関係で電気自体の通電が遅れると言うこともここにきて発覚…
空家バンク京都さんに連絡し、日程などを詰め直していただき、通電の日も2日ほど早くなり、工事自体も調整していただけました。
これなら12月2日のオープンを目指すでいけるかな?と気を取り直し、準備しなおした矢先、
『防空壕の雨漏り』………
ここはお店の工事が始まる前の8月に長雨があり、その時に床一面に水が染み込んでいた状態を見つけ、工事の初期に水の侵入を防ぐための手段をいくつも投じていただいたところです。
それが、そこそこの雨量、一日中降り続く、と言う条件がそろったことにより

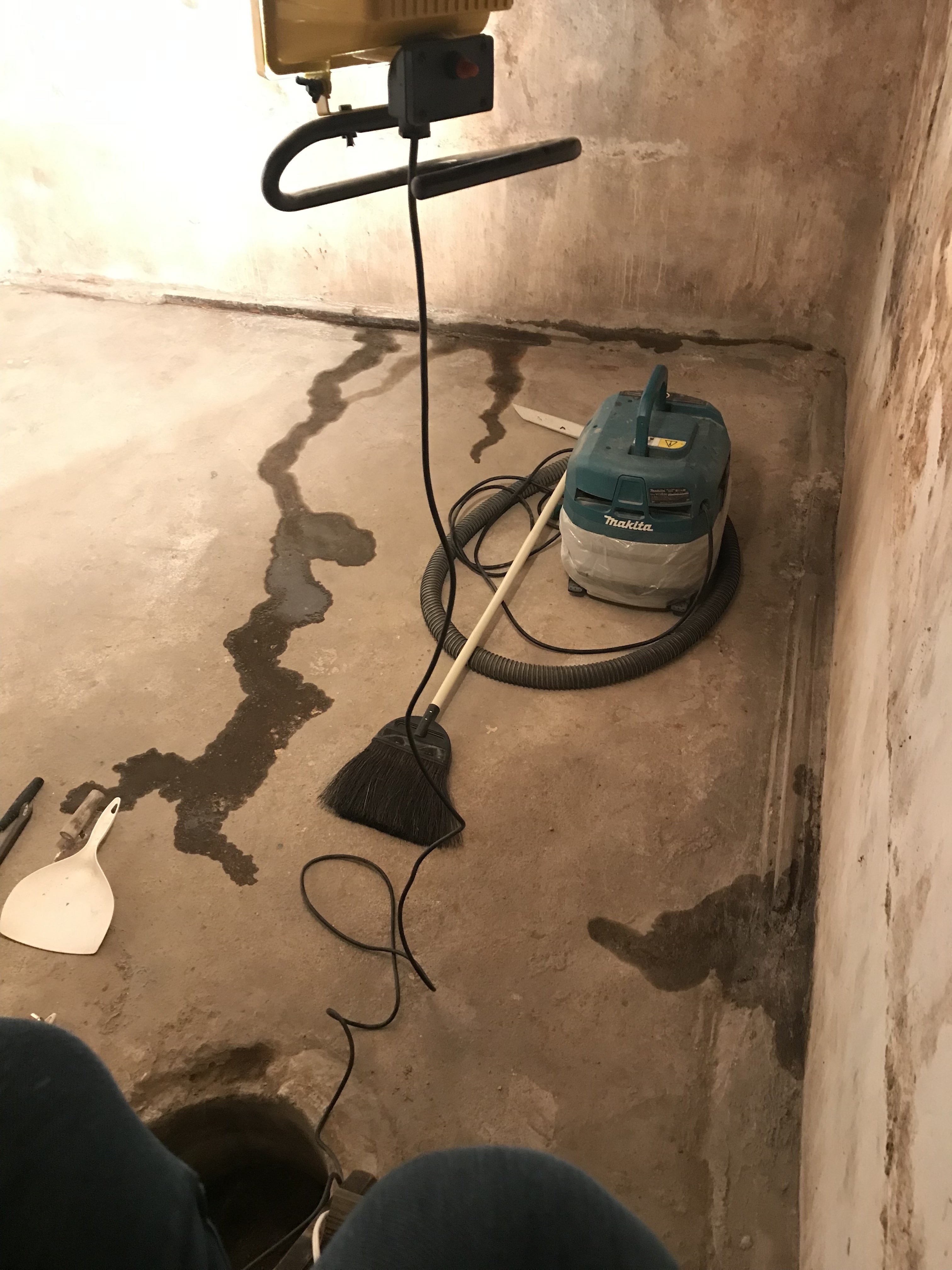

雨水が染み込んできていました…。
いろんな施工を施していただいたのですが、残念なことに雨水の染み込みを完全には抑えることが出来なかったようです。
ですが、効果は目に見えており、床一面に染み込んでいたものが、一部分からの染み出しとなっているので次の手段を講じていただくことに!
先は明るい!もうすぐだー!とホッとした……
のに!ここにきてまた問題が!
折れそうな心にトドメを刺すようにエアコン2台にトラブルが!
前店舗で3年前に購入したエアコン
購入翌年にあまりにも効きが悪く知り合いから紹介していただいた業者さんにきていただき見ていただいたら、室外機の場所を移動しなければならず…
その時に、『最初の取り付け工事がかなりずさんなやり方だったと思う。接続部の部品をしっかり噛み合わせておらず、ガスが全部抜けてしまっているよ』と…
工事をしてくださった業者さんから、『ひどい取り付け方されたね、室外機もあんな場所取り付けなんて自分たちならやらないよ』と同情された記憶がある、本当ならまだまだ働き盛りのはずのエアコン2台…
昨日取り付けをしていただき判明しました。
2台とも当初の取り付けのずさんさが尾を引き影響し、ガスがすっかりもうなく、ガスの入れ替えを行うとエアコンの買い替えができる金額だと…
ここにきて最初の取り付けのずさんさからエアコンの取り付け取り外し取り付けといらぬ工事を発生させてくれると言う…
本体買い替え2台の費用含めていくらになるのだろうあぁぁぁぁ!!!!
6畳用とかだとお安いけど、それでも4万とかするのに2台必要!
さらに6畳用なんてサイズ的に無理なんだ!1台は最低でも8畳用、もう1台は18畳用とかでないとだめなんだー!
うわぁぁぁん!
ついでに言うと自宅の中のお部屋のエアコンも数日前うんともすんとも言わなくなり…
あぁ、どれだけエアコンに愛されてるの!うわぁぁぁぁん!
防空壕の追加工事とエアコンの追加購入及び工事でどれだけ費用が跳ね上がるでしょう…と戦々恐々しながら、今日もオープンに向けて打ち合わせなど頑張ります!
今日の活動報告は泣きの報告で申し訳ありませんでした!読んでいただきありがとうございます!引き続き頑張ります!
ありがとうございます!
