こんばんは!
長瀞珈琲焙煎室の林です。
ありがたいことに、桜の開花時期は多くのお客様に長瀞までお越しいただきまして、そば屋の方で忙しくさせていただいておりました。
桜の時期が終わり、身動きが取れるようになってまいりました。
ただ珈琲焙煎室も非常に好調でして、連日のようにコーヒー豆の発注をいただいておりますので、焙煎&納品の隙間時間を使ってコーヒースタンドの施工を進めております。

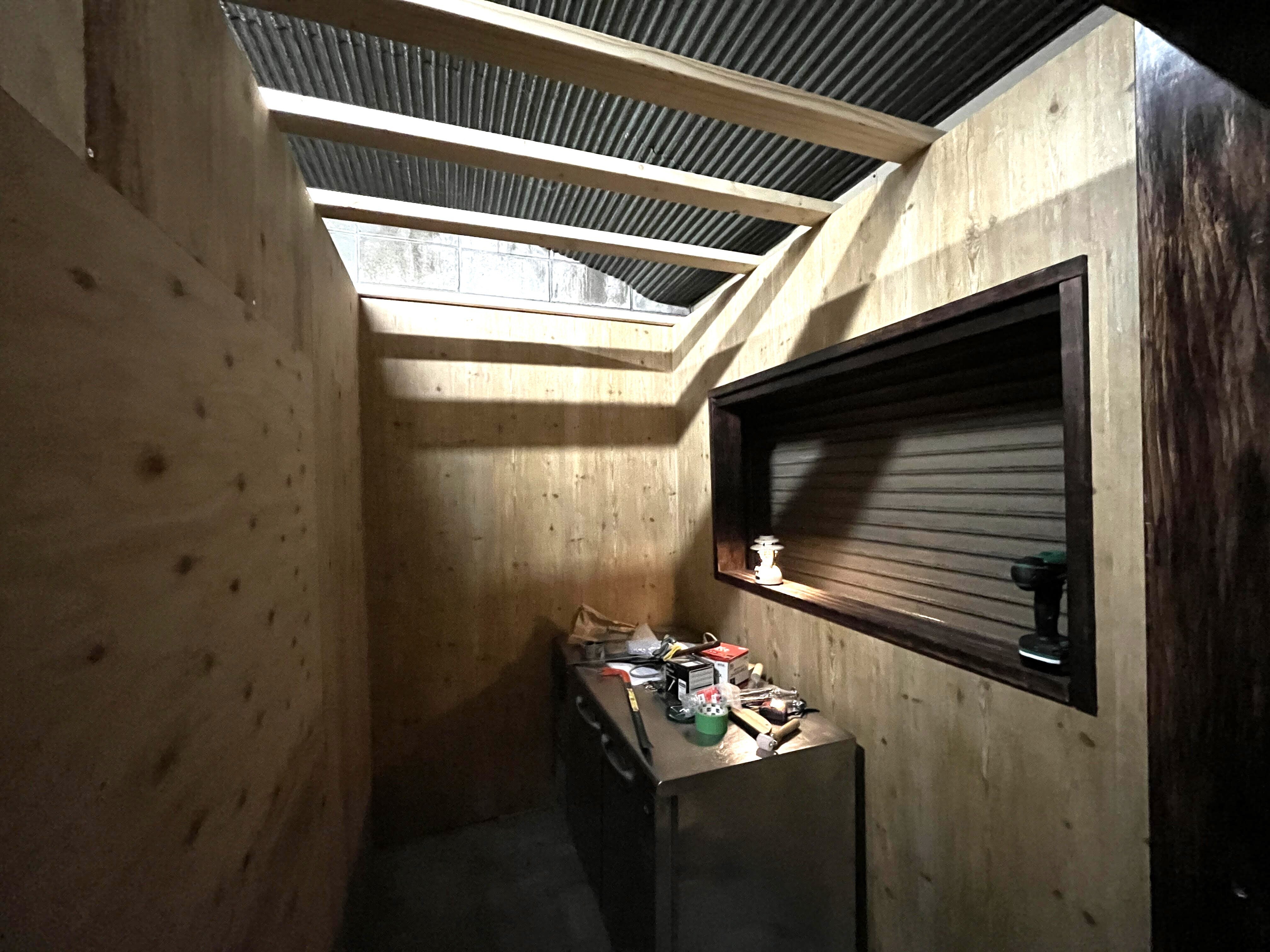

現在の施工状況ですが、骨組みに壁板を張り、先ほど木目調のクロスを張り終えました。
製氷機、シンク2台が届きました。
水道屋さんにはちょこちょこ来てもらっており、排水の工事を完了していただきました。
また保健所への飲食業許可の申請は済ませました。
今後のスケジュールですが、
~21日 水道給水工事
~23日 電気工事
~25日 天井、内装タイル、ドア、棚の施工(DIY)
26日 保健所来訪 店内チェック
~30日 リターンの送付
1日 外装、看板施工(DIY)
2日 プレオープン
3日 本オープン
といった具合になります。
なかなかスケジュールが詰まってきましたが、何とか当初の予定通りのオープン日に間に合いそうです。
引き続き進めてまいります!
