【現在の進捗状況をお伝えします】
パトロンの皆様
お世話になっております。
前回のお知らせから期間が空いてしまい
ご心配をおかけした方には
誠に申し訳ございませんでした。
「卓球場を増やすプロジェクト」の
現在の進捗状況をお知らせします。

先週から内装工事が始まりました。

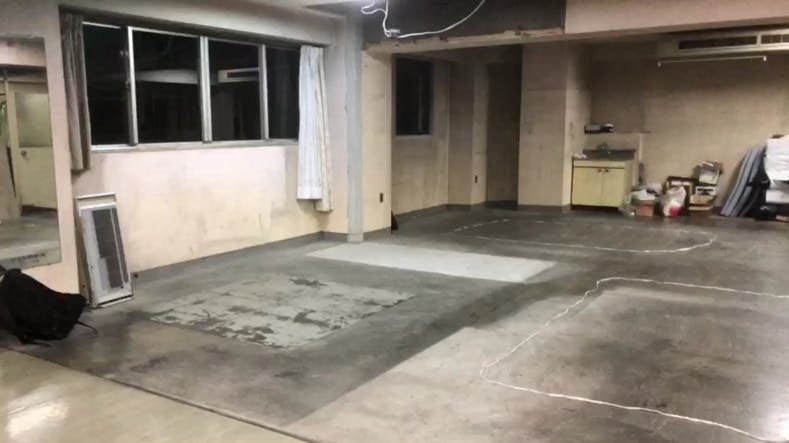

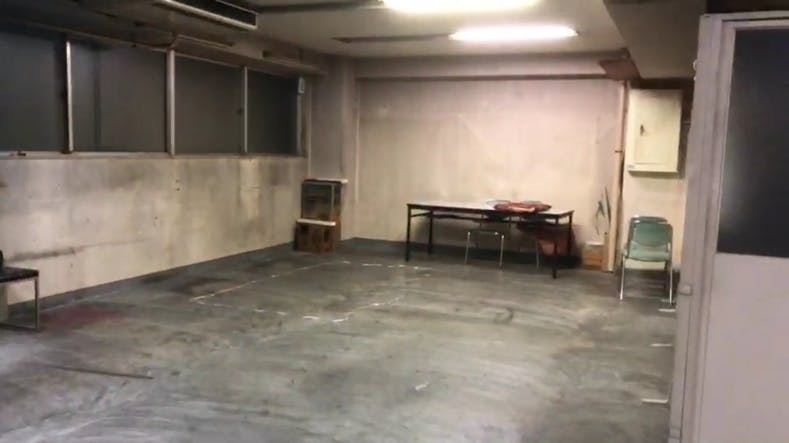

↑こちらの写真は内装工事前のものです。
内装工事の内容は
・天井を剥がして防音材とLED電球入りの天井に張り替える
・エアコンを2基、新しいものに付け替える
・奥にある給湯器とその左隣にある柱を撤去する
・柱にある鏡の撤去と壁の塗り替え
・お手洗いのリフォーム
・床のリフォーム
・窓を張り替える。ブラインドを付ける。

・非専有部分との間に防音パテーションを付ける
・キッチンを新しいものに付け替える
・入り口のリフォームと防犯カメラの設置
ほぼ全てに内装工事が入るため、
明け渡し予定は6/20となっております。
そのあと細かい装飾をしたり台や更衣室の搬入などを終えてのオープンとなります。
プレオープンは7月中旬
グランドオープンは8月中旬を予定しております。
お金なし・コネなし・実績なしの私たちがここまでできているのも皆様のおかげに他なりません。
写真の時とリフォームの後との
ギャップがかなり楽しみです。
また近日お知らせをさせて頂きます。
ありがとうございました。
