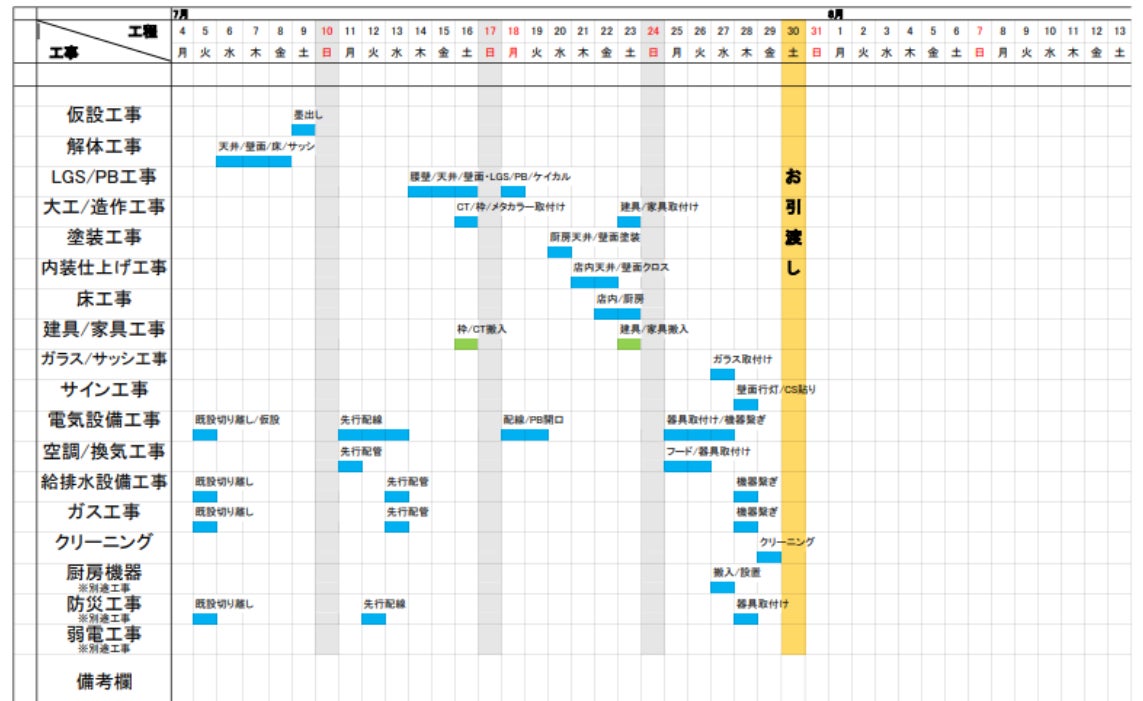

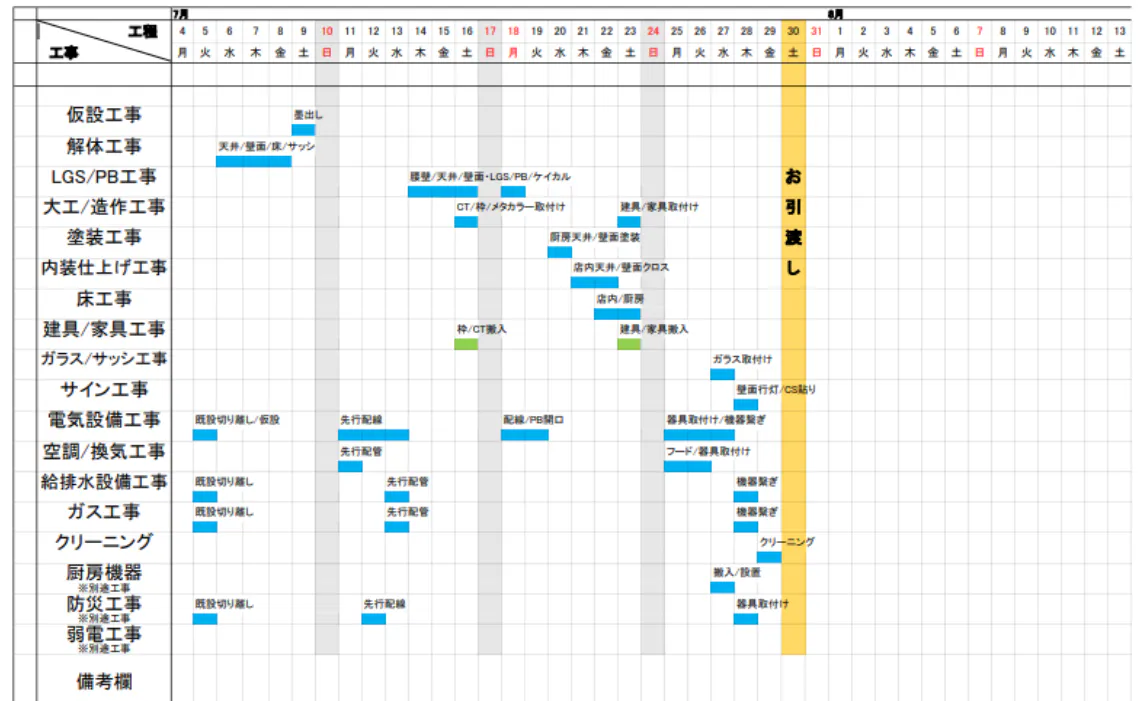

SHENANIGNSの店舗工事日程が決まりました。
7/5 着工
7/30 竣工/引き渡し
8月上旬 プレオープン
8/15 グランドオープン
今週末 7/1・7/2も15時~屋台出店を予定しています。
お気軽にお立ち寄りください。




現在の支援総額
233,000円
目標金額は1,500,000円
支援者数
26人
募集終了まで残り
終了
このプロジェクトは、2022/06/21に募集を開始し、 26人の支援により 233,000円の資金を集め、 2022/08/10に募集を終了しました




現在の支援総額
233,000円
15%達成
目標金額1,500,000円
支援者数26人
このプロジェクトは、2022/06/21に募集を開始し、 26人の支援により 233,000円の資金を集め、 2022/08/10に募集を終了しました

SHENANIGNSの店舗工事日程が決まりました。
7/5 着工
7/30 竣工/引き渡し
8月上旬 プレオープン
8/15 グランドオープン
今週末 7/1・7/2も15時~屋台出店を予定しています。
お気軽にお立ち寄りください。
