こんにちは。法政大学赤松研究室です。
先週の活動報告に様々な反応をいただきまして大変嬉しく思っております。
ご連絡いただきました皆様ありがとうございます。
さて昨年度はお風呂の完成が最後まで到達できず、初期の構想から大きく遅れをとっており、ご支援いただいている皆様にはご迷惑をおかけしております。大変申し訳ございません。
4月より新体制になり今日まで着々と施工の方を進めて参りました。今年度の活動報告と、今後の予定について皆様にご報告です。
【今年度の活動について】
5月18-19日
バタバタしていた4月もあっという間に過ぎ、5月に入り修士課程1年生(M1)も新生活にも慣れてきました!修士課程2年生(M2)からご指導いただきながら、M1が中心となってゼミ活動や、お風呂プロジェクトを行っています!
今年度2回目の遠征では先月に引き続き、浴室・脱衣所・アプローチの施工を進めていきました。
⭐︎浴室

先月の投稿では、浴室外壁に目板(細い当て材)が取り付けきれていませんでしたが、写真のように完成しました!

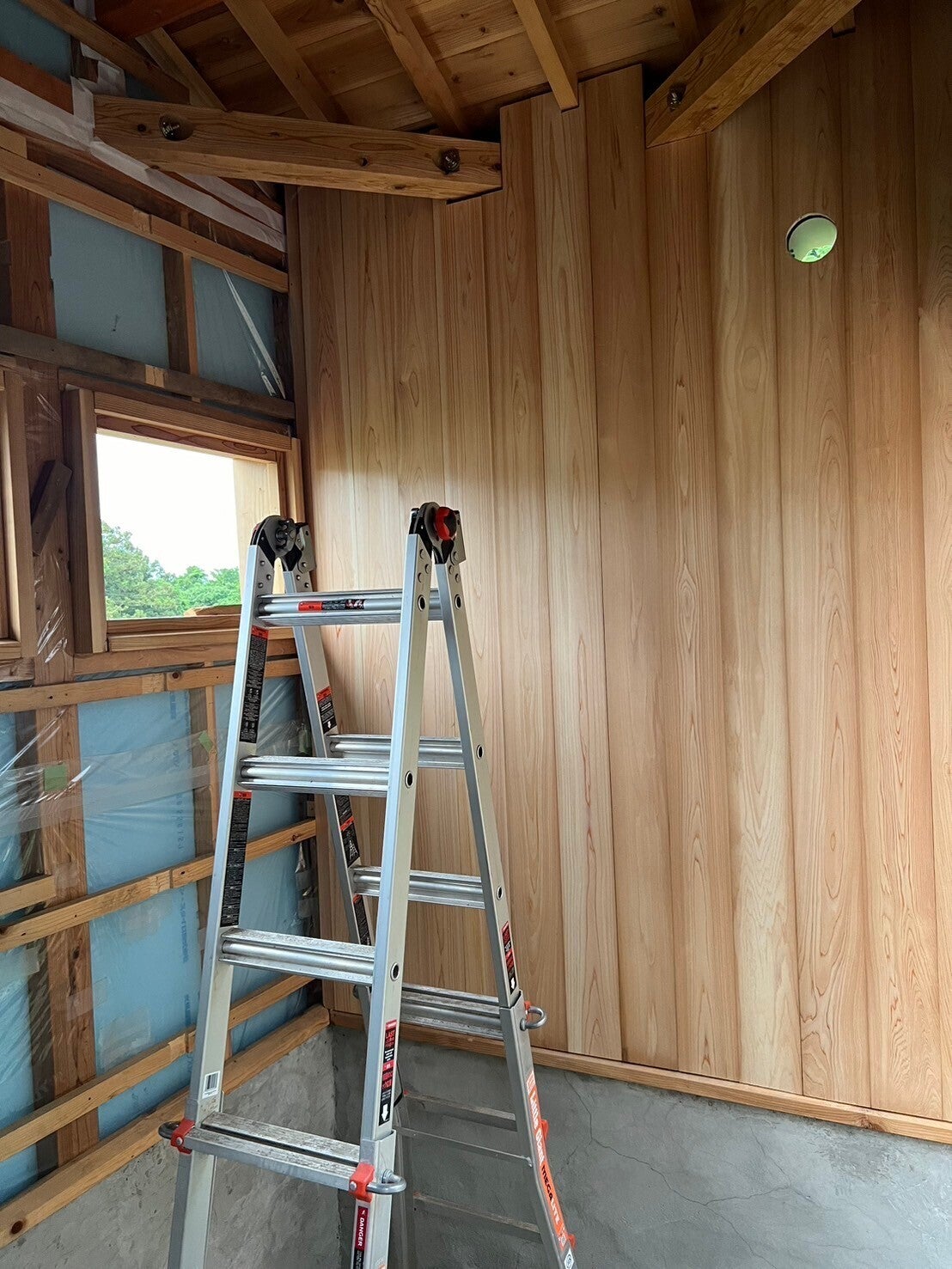

次に浴室の内壁を取り付けていきました。お風呂に入っている際に見える壁なので、時間はかかってしまいますが、今まで以上に丁寧に作業しております。

またタイルを取り付ける作業も並行して行っています。一度タイルを並べて、カットする部分を確認している様子です。学年をこえて研究室一丸となって頑張っています!
⭐︎脱衣所
前回の遠征を終えて、土間デザインについてM1内でコンペ形式で検討し、小径の竹と瓦をふんだんに使った可愛いデザインに決定しました!

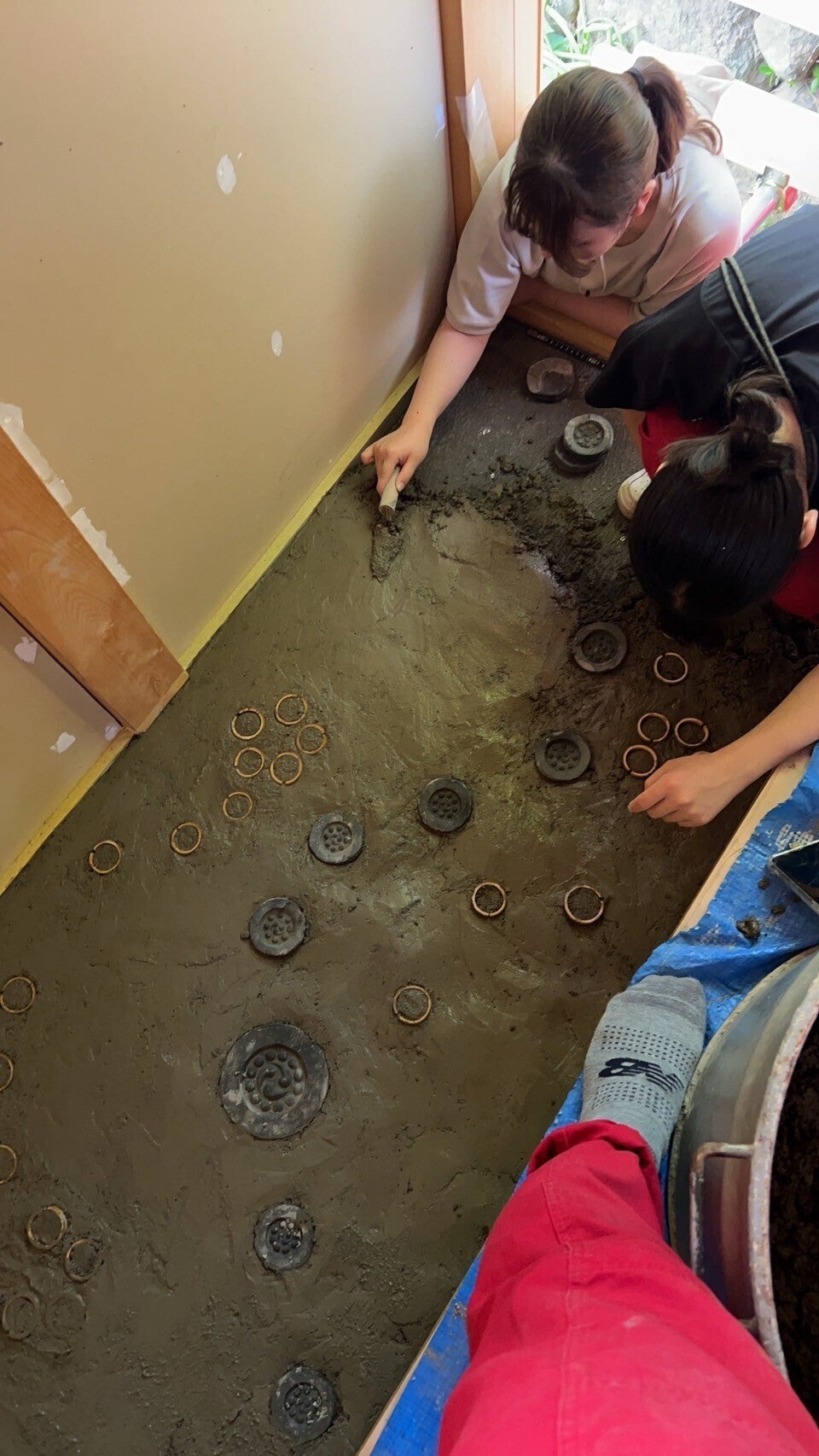

そのデザイン案をもとに、施工を進めてきました。打設量が多く、丸一日かけての作業でしたが、無事終えることができました。是非お風呂に入る際には、入口の足元のデザインにも注目してみてください!

加えて洗面台のデザイン検討を始めました。なるべく早く施工が開始できるよう頑張っていきます!
⭐︎アプローチ
前回の4月遠征から大きく作業が進みました!

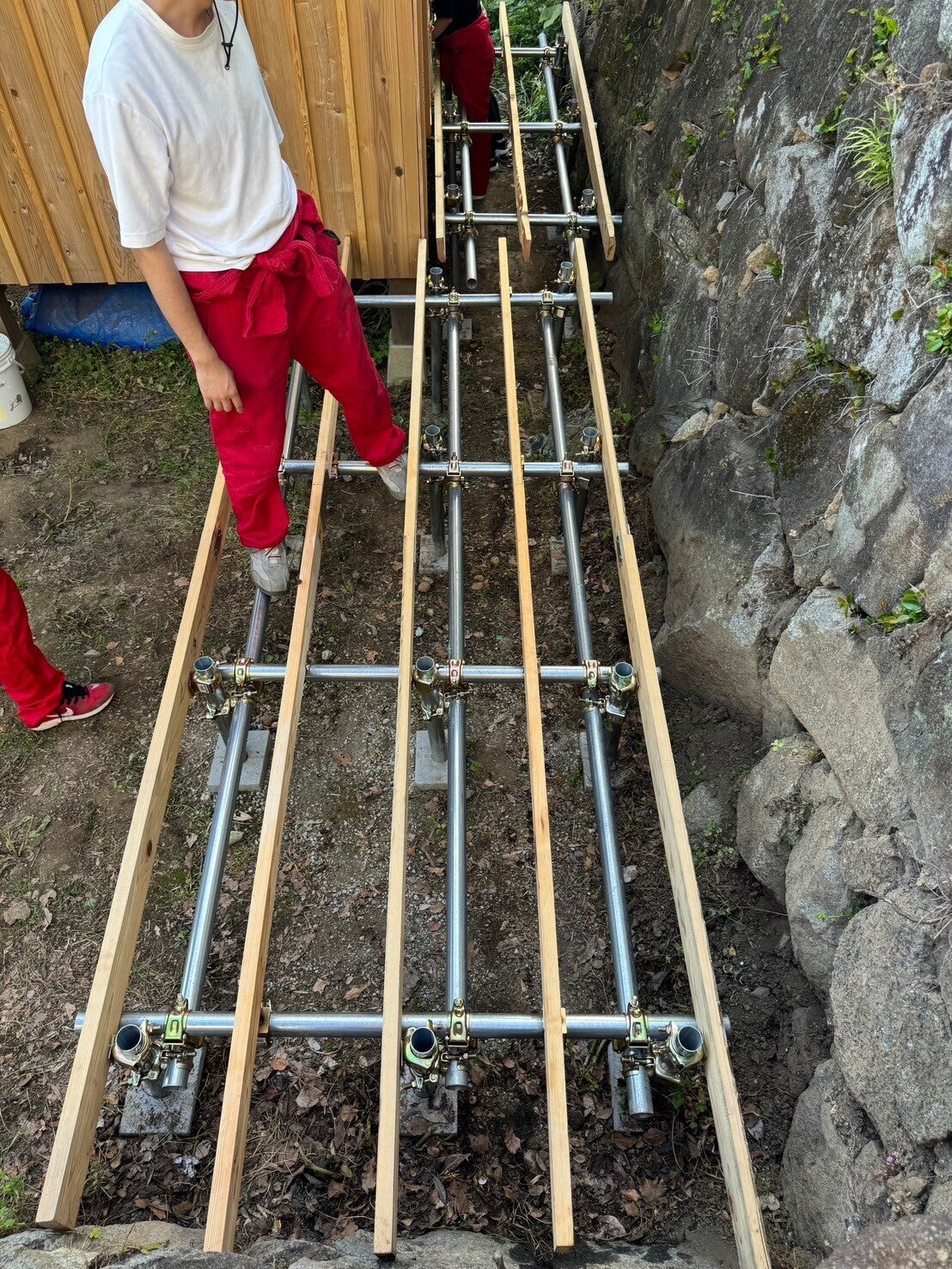

単管パイプの上に根太材を流し終わり、デッキ材の切り出しのために寸法を測りました。
石垣の凹凸によってデッキ材の寸法が変わるため、しっかり測定をしてから、材の切り出しに入りました。

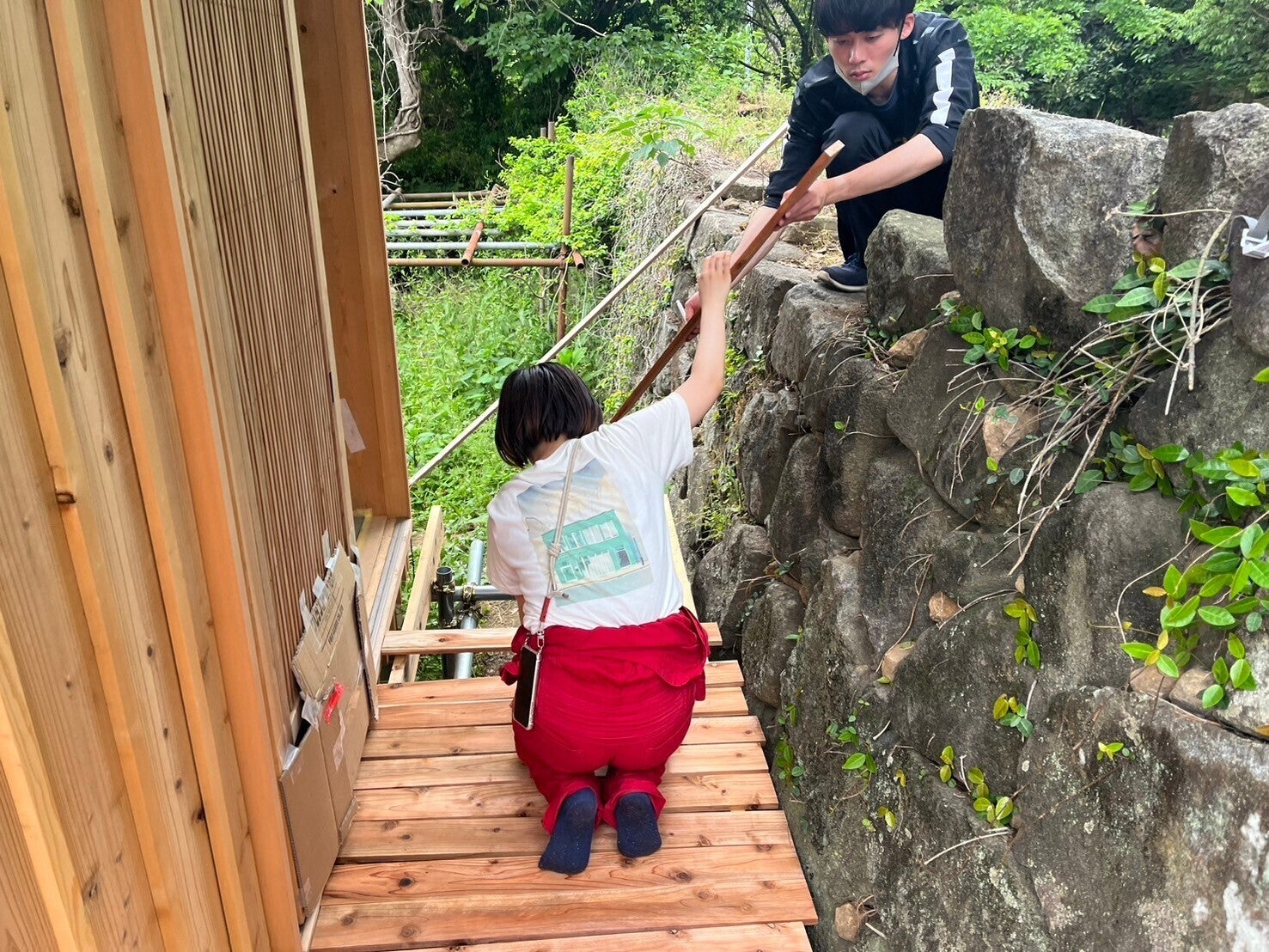

そして切り出しを終えて1枚1枚丁寧に等間隔に置いていき、あと少しだけ取り付け作業が残っていますが、ほぼほぼ完成しました!!
(達成感からかデッキに寝転んでしまいました笑)
以上が5月遠征の報告となります。
これからもお風呂完成に向けて頑張っていきたいと思います!
今回も是非ご意見やゼミ生へのメッセージなどがありましたらご連絡いただけますと励みになります!

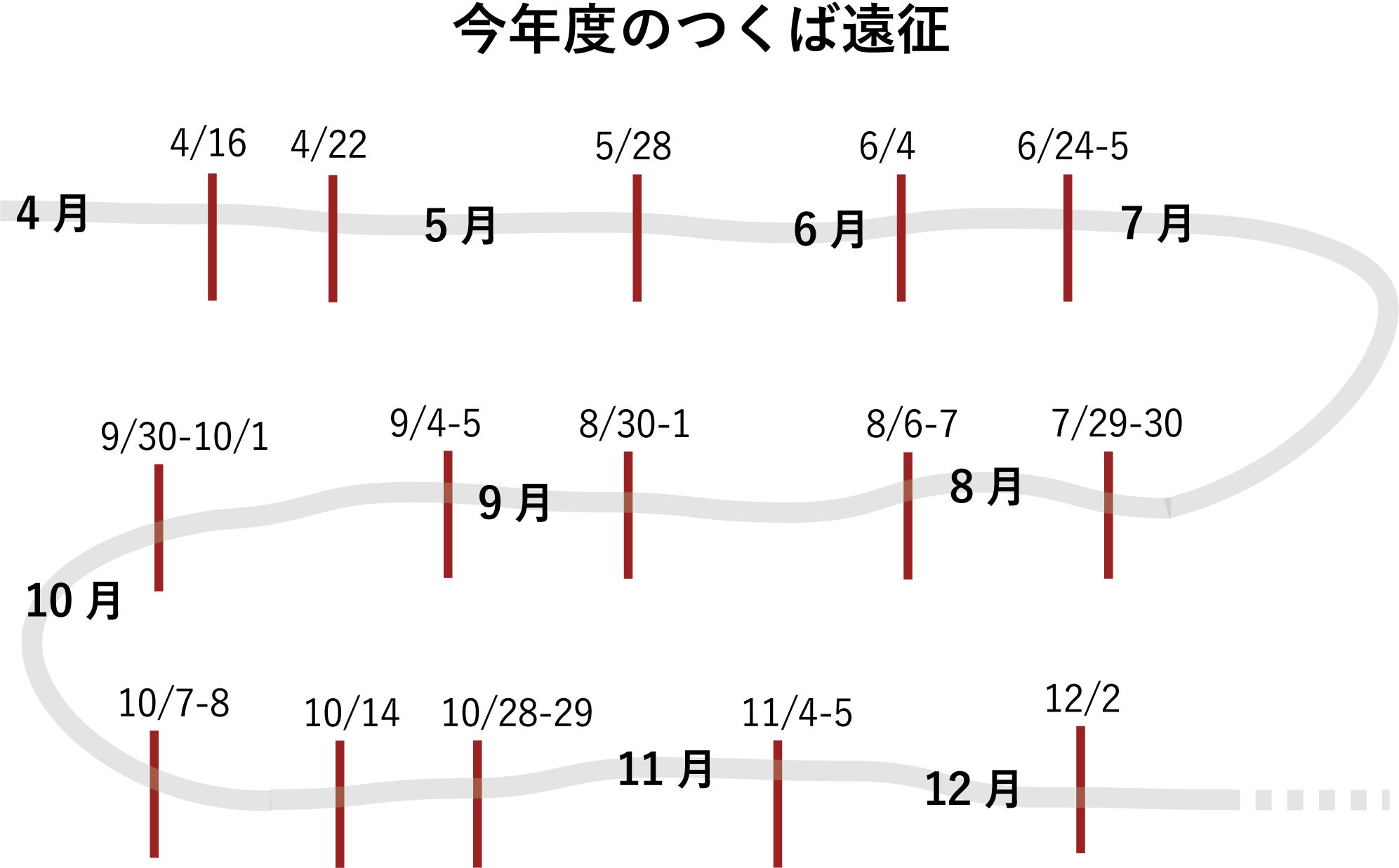

そして4月以降の遠征の大まかな流れについて、上記は昨年度の遠征日を参考にどの程度遠征が行えるかを示したものです。
昨年度より本プロジェクトにご賛同いただいております皆様には多大なるご迷惑をおかけしており大変申し訳ありません。重ねてお詫び申し上げます。一方私たちの作業は着実に進行しており完成の目処も立っております。何度も同様の報告となり大変心苦しいのですが、どうかあと少しだけお待ちいただけますと幸いです。
今年度はより詳細な活動報告をお届けしていけたらと思います。
お問い合わせやご質問は、いつでもご連絡ください。
※次回7月第1週更新予定。「6月遠征の活動報告」
(文責:修士課程1年 茂垣孝輔)
【リターンに関するご連絡】
①一緒にお祝い!プランでのオープン記念パーティー
現在の目処として、2024年8月竣工→11月の秋祭りにてお披露目といった流れを予定しておりますので、ご支援いただいた皆様のご都合を考慮しながら、2024年10月頃に開催する予定です。
開催日時や詳細についてのお問い合わせ/リクエストなどありましたら、ご連絡ください!
②お風呂に入れる!宿泊プランでの旧小林邸ひととき宿泊券
お風呂のお披露目が終了した、2024年11月以降の日程でのご宿泊でご利用いただく予定です。その前に使用したいという場合は、お風呂がご用意できない分の補填をさせていただきますので、別途ご連絡ください!
③一緒にお祝い!贅沢プランでのオープン記念パーティ/当日のひととき宿泊券
現在の目処として、2024年8月竣工→11月の秋祭りにてお披露目といった流れを予定しておりますので、ご支援いただいた皆様のご都合を考慮しながら、2024年10月頃に開催する予定です。
スケジュールの都合上当日の宿泊が厳しい場合は、パーティの別日にご利用いただくことも可能です。
④赤松研OB/OG限定!同窓会プラン
⑤まるごと知れるBOOKプラン
竣工後の作成となりますので、2024年11月以降のお渡しとなります。
