クラファン終了から1カ月が経ちまして…
ご無沙汰しております。クラファン終了から1カ月が経ちました。なかなか進捗報告ができずに申し訳ございませんでした。。
9月に入ってやったこと=進捗を以下のとおりご報告させていただきます。
■9月15日まで>>主に資金調達や助成関連で奔走しておりました。
9月9日の尾道市へのプレゼンテーション終了まで内装工事にかかれずクラファン終了から数日はなかなか動きがとりずらい日々を送っていましたが、この日を境に一気に動き始めました。

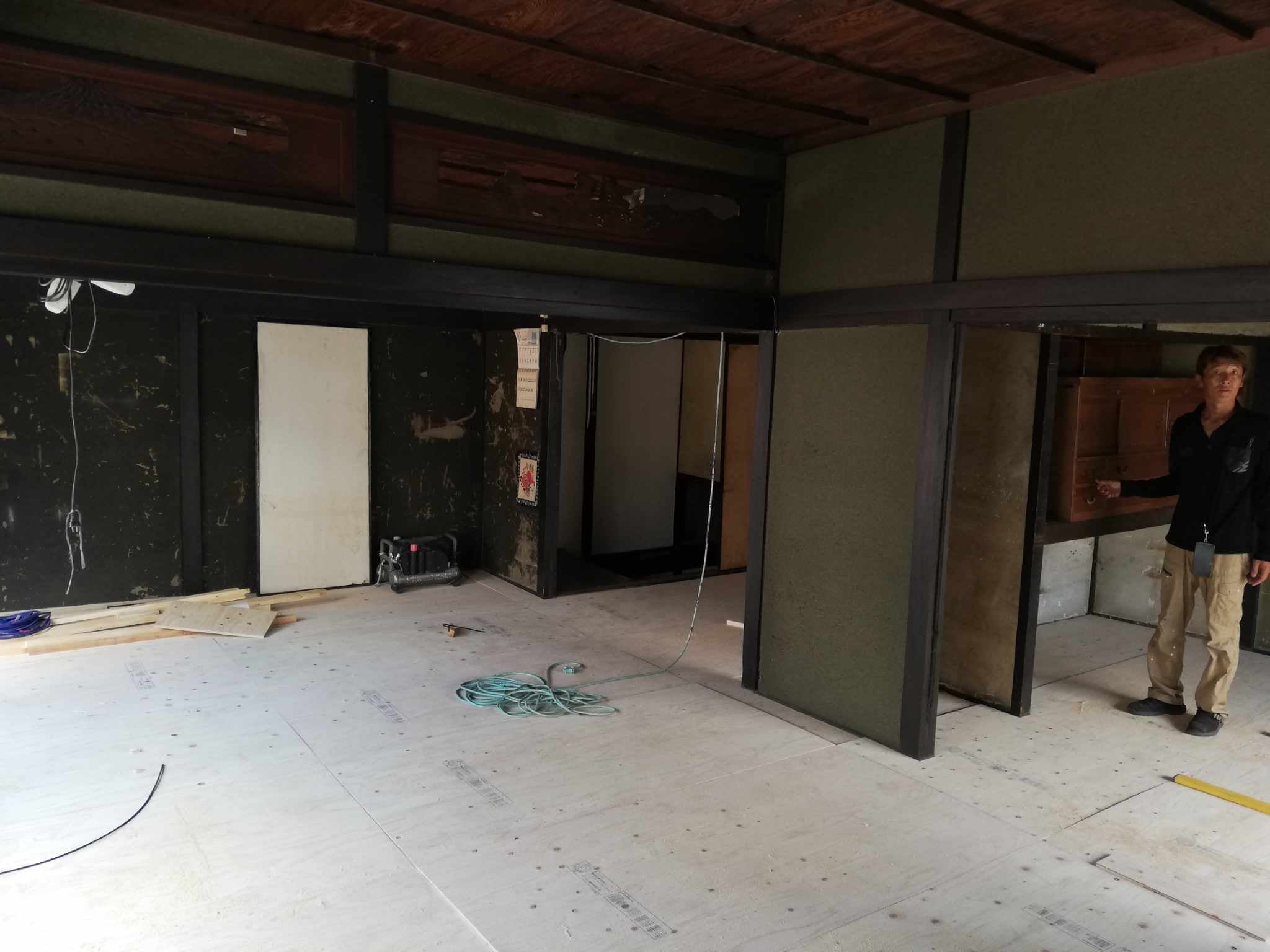

株式会社ジェネッツの杉原さんの方で、1Fの壁を撤去し、2Fの畳をフローリングにするための工事が始まりました。
また、この期間には日本政策金融公庫さんから連絡があり無事資金調達の目処が立ちました。
■9月15日以降>>家具などの購入を進めました。
・主にネットで購入を進めていますが、実際にサイズ感や風合いなどを確認したく、仕事の移動の機会を使って、IKEA神戸に行っていました(9月22日。岡山出張後に朝一の高速バスで神戸入りし、3時間の滞在の後に高速バスで岡山着→尾道へ)
やはり具体的に動けば動くほど、要るもの・要らないものが見つかり、予算のなかで購入するものを精査しながら購入を進めました。内装がある程度進まないと、家具の設置ができないので、10月中頃の家具の搬入を予定しています。

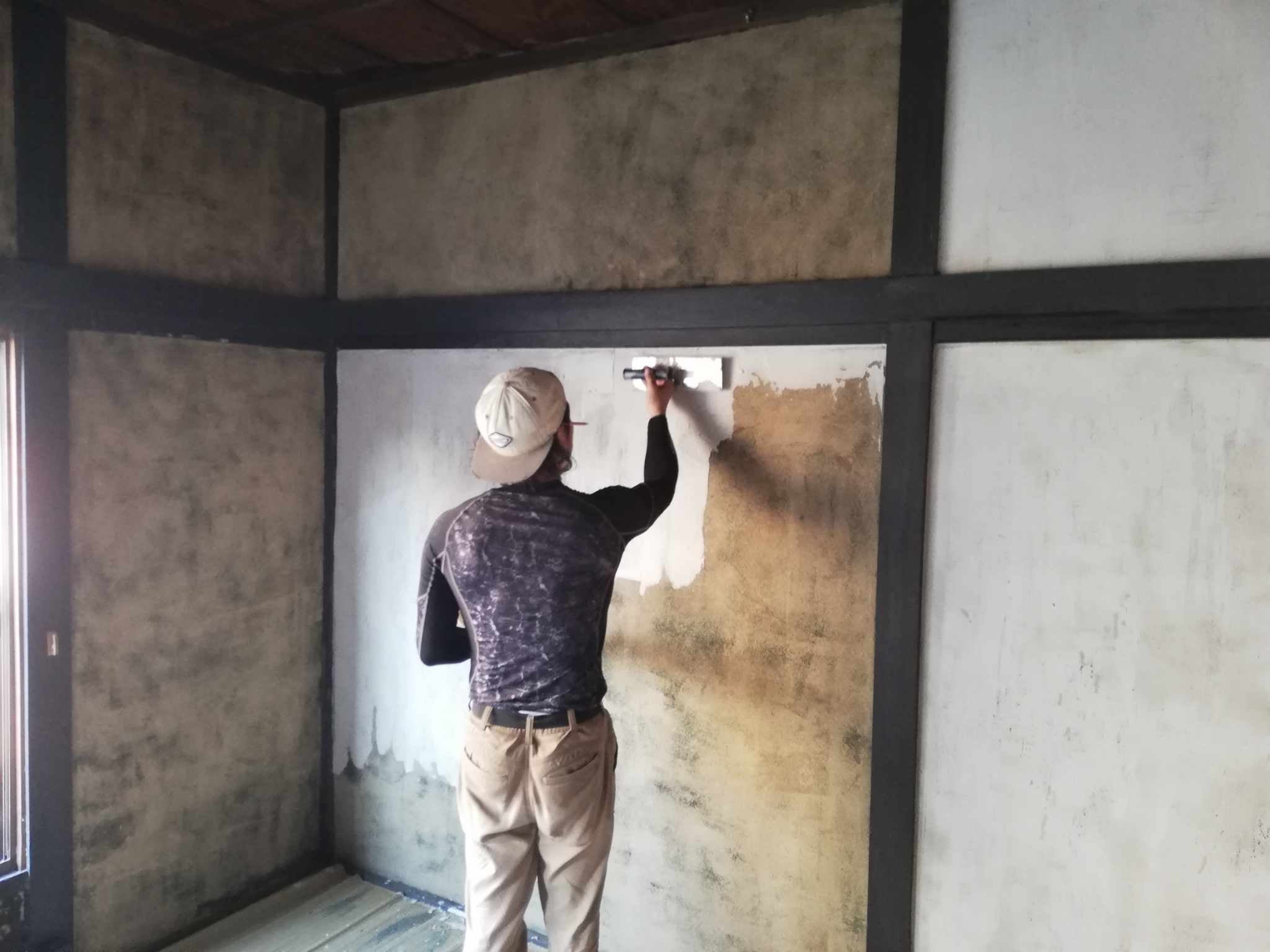

・内装工事は、壁塗りの作業をスタートしました。私も手伝いながら、現在は下地を塗り始めています。壁が多いため、まだあと数日は下地。その後は珪藻土や漆喰の塗装にかかります。※壁塗りが終わらなければ、フローリングが仕上げられず、フローリングが仕上がらないと家具を上げられないとスケジュールが押すことになります。

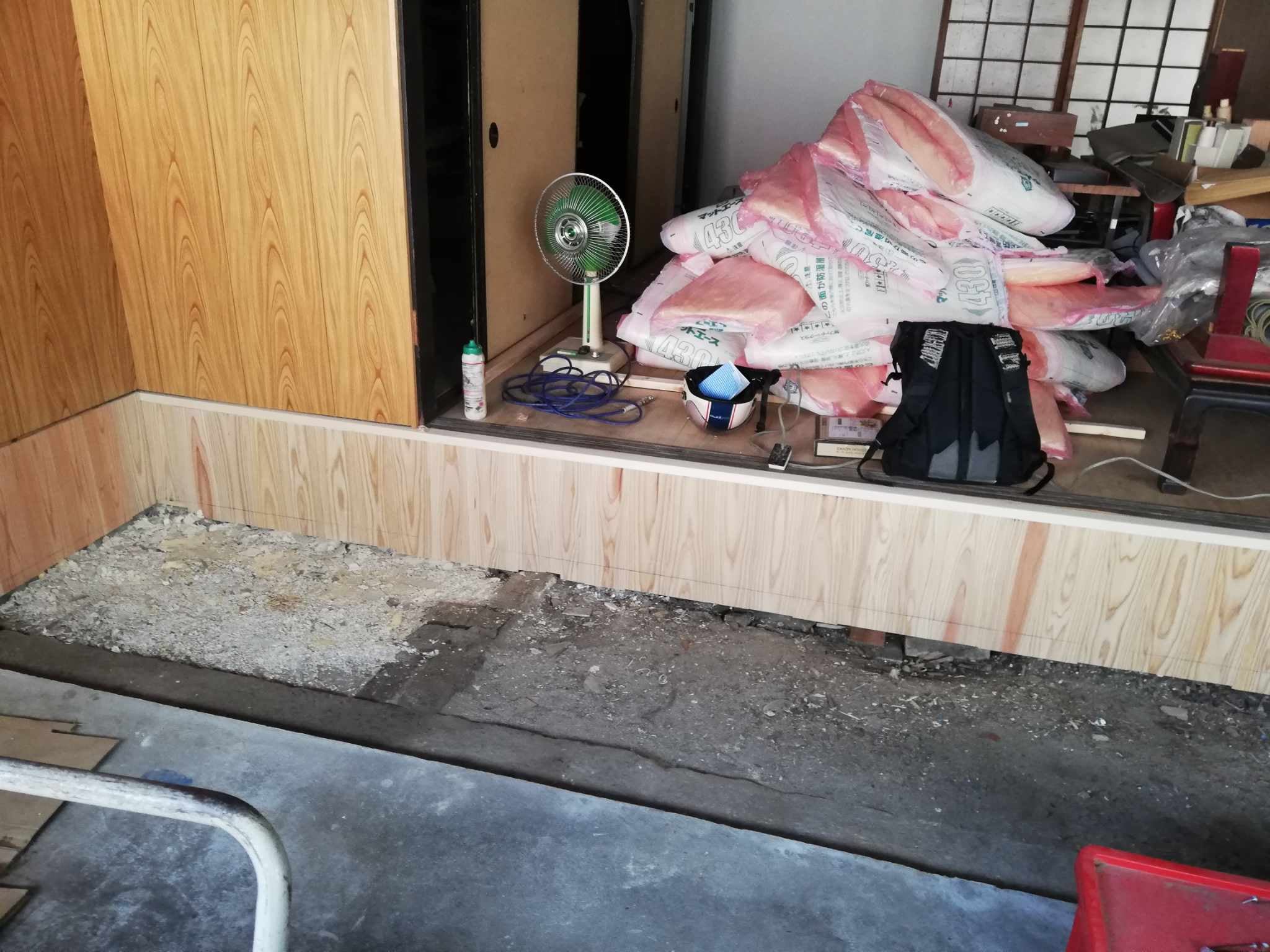

※予期せぬトラブルも。1Fの縁側が雰囲気あったのですが修繕のために中を開けると以前修繕されていた新しい木に白アリが。躯体の古い木は固いから大丈夫だったのですが、これはダメだということで残念ですが縁側は解体することになりました。
■10月1日以降
・9月30日には残置物の処理にかかります。
・10月1日から1Fの天井の補修、ライティングレールの設置、電気配線工事。
・10月4日にはインターネットが開通(予定)。
・10月4日頃からは、1Fの入り口に壁を新設。
・2週目以降には2Fフローリング。
・3週目以降には1F壁のペンキ塗り。 細かな補修など。
・4週目は開業直前の準備の予定です。
※11月に返礼予定のリターンは10月から準備を開始していく予定です。
また工事のスケジュールだけでなく、規約作成や各種案内など事業開始準備も10月は動き始めます。
本当に走りながらで飛ぶように9月が終わりました。まだまだスタートまでやることが山積みですが、なんとか11月オープンに向けて進めていきますので、引き続きどうぞよろしくお願いいたします。

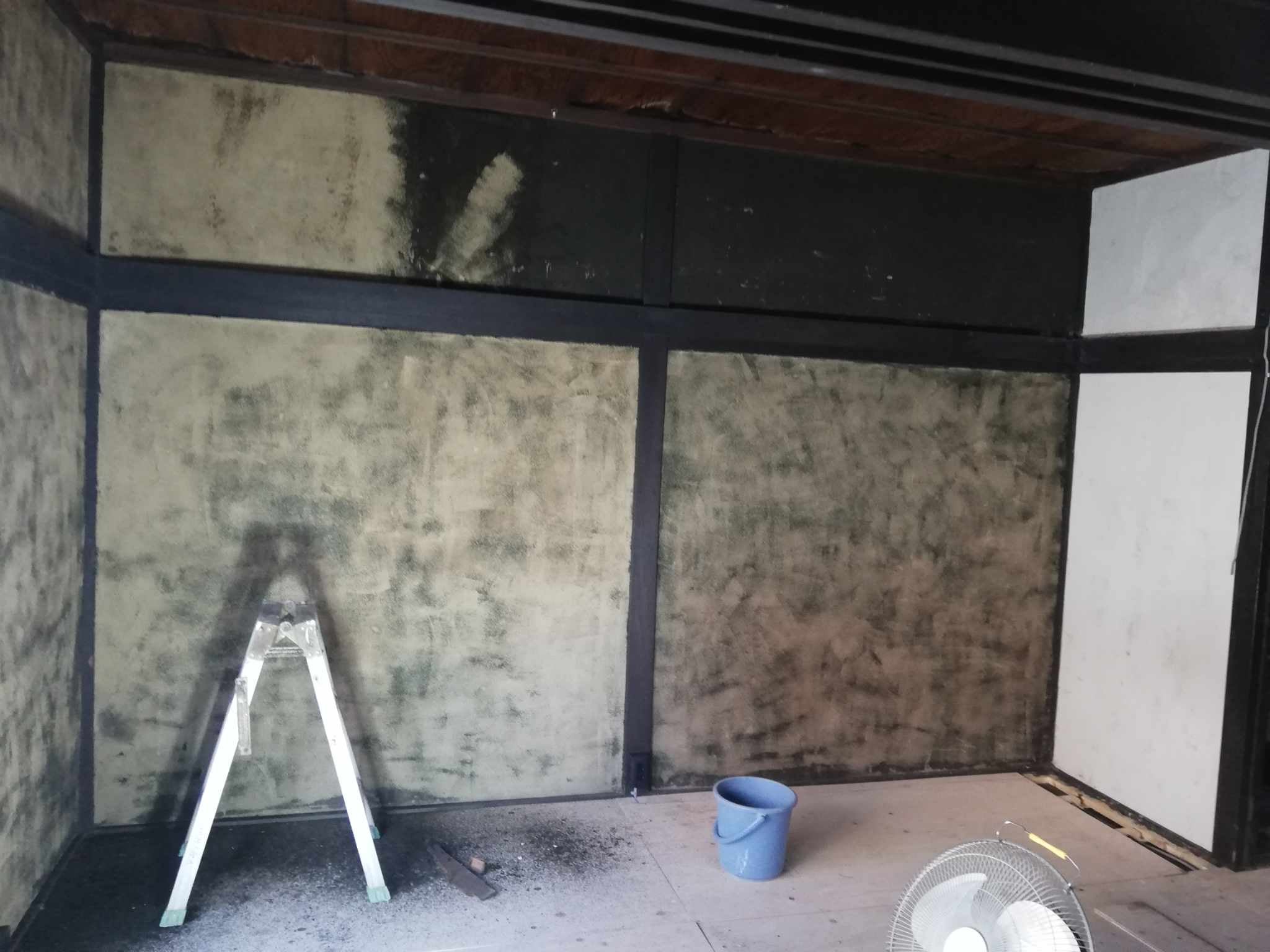

※下地を塗ると前の土壁が水分を含み一緒に落ちるので、先にスクレイパーではぎ取る作業も。DIYをやったことがなかったので全てが初めての経験をしています。職人さんはすごいですね。。!
