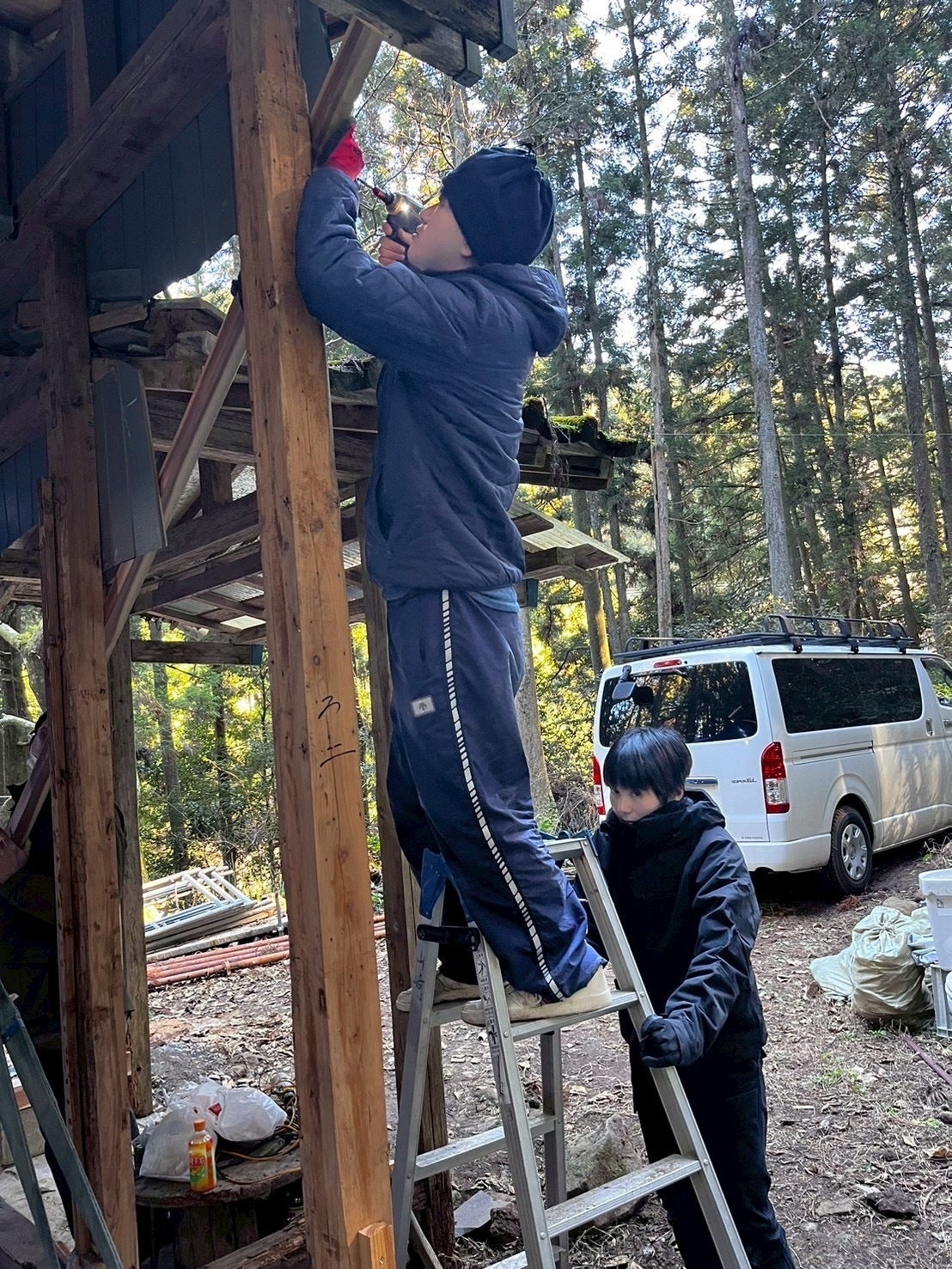

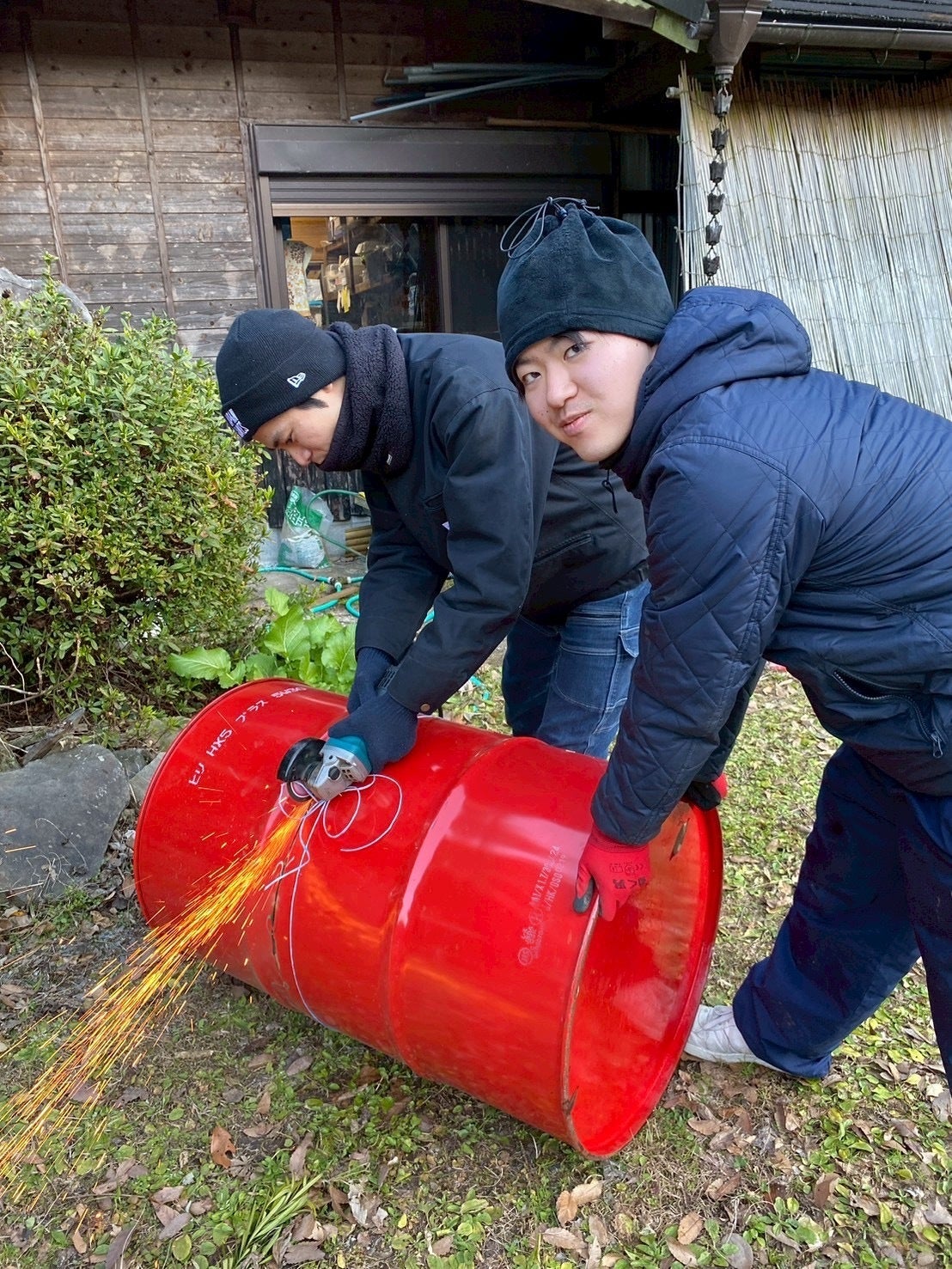

こんばんはしかラボです。今回は空き家の施工の状況と今後の工期予定についてお知らせします。現状としては構造補強として柱や筋交を追加で入れる準備をしています。想定していた工期の遅れもあり、3月までには床張りをすることが限界です、、、そのため完成予定は6月に引き延ばすことにしました!DIY参加プラン、秘密基地貸切プランの支援をしていただいた方へのリターンは準備でき次第ご案内しますので、もう少々お待ちください・・・・具体的なこれからの施工予定についてお知らせします。まず3月までの具体的な施工の流れに関しては、1.柱の取り付け2.筋交の加工・取り付け3.間柱の加工・取り付け4.金物の取り付け5.根太取り付け6.窓サッシ取り付け7.防水シート8.外壁(既存のトタン壁を戻す)9.床板張りの予定です。また3月以降の作業は4月までに内壁、扉のDIY、キッチンを完成させ、5月までに土間、トイレ、離れなどに着手する予定です。完成した6月にはお披露目会も予定しておりますので是非お越しください。早く完成させようとするのではなく、自分たちのペースで安全に施工していこうと思います。工期の大幅な遅れで完成を引き延ばすことになってしまい、申し訳ありません。必ず完成させますので、しばしお待ちください。
