支援者の皆様、大変ご無沙汰をいたしました。
6月中旬に建築確認が必要であることがわかり、それから約2か月間、建築確認をきちんと取ってもらうための手続きを元々の(建築確認が要らないと管違いをしていた)建築士のもと、進めていたのですが、あまりにも仕事が全く進まないために、新しい建築士さんに交代をしていただくことになりました。

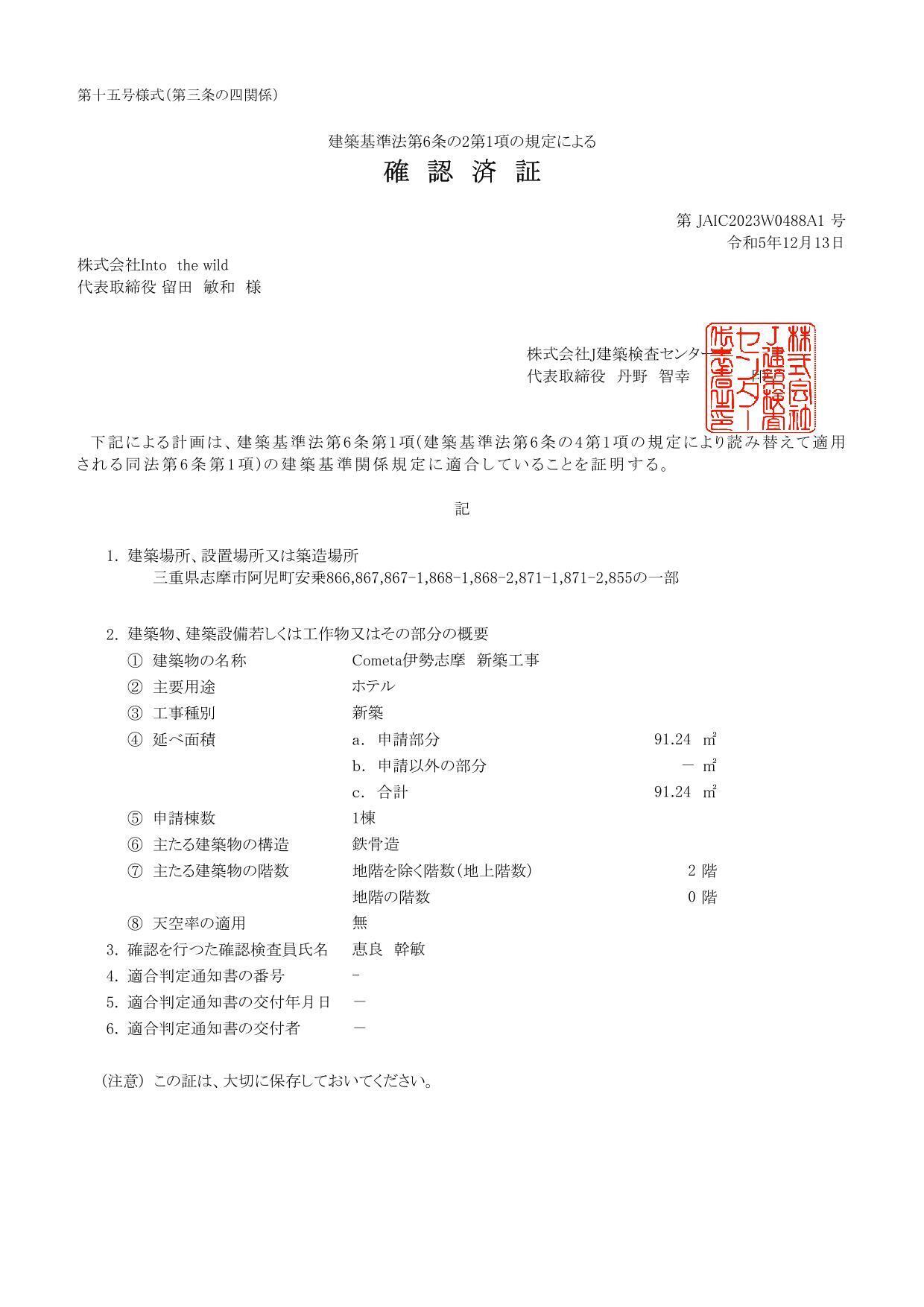

9月中旬に神戸のインスタキューブ本社で構造計算を主に手掛けている建築士さんと、コンテナの建築確認申請をメインに活動をしている建築士さんの協力が得られることになり、10月下旬には事前審査にこぎつけ、そうしてようやく12月13日付けで建築確認許可済み証が発行されました。
6月の着工しようとしていた基礎工事に、ようやく今月から入ることができます。コンテナ本体は1月29日に現地に搬入される予定です。
ものがコンテナなので、そこからは一気に加速する予定です。2月末には本体工事を終え、従業員用の厨房や、エクステリアの工事も行い、3月15日頃までには宿泊業の営業許可もとれるように進めていきます。
すでに敷地内にはドカンサウナが運び込まれており、皆様の到着を心からお待ちしているところでもあります。
大阪万博のせいか、電力用ケーブルが入荷できなくって困っていたり、まだまだトラブル続出ではありますが、一歩一歩オープン目指して頑張っていきます。
