ご支援いただいた皆様、お待たせいたしました。
やっと、施工スケジュール決定です。

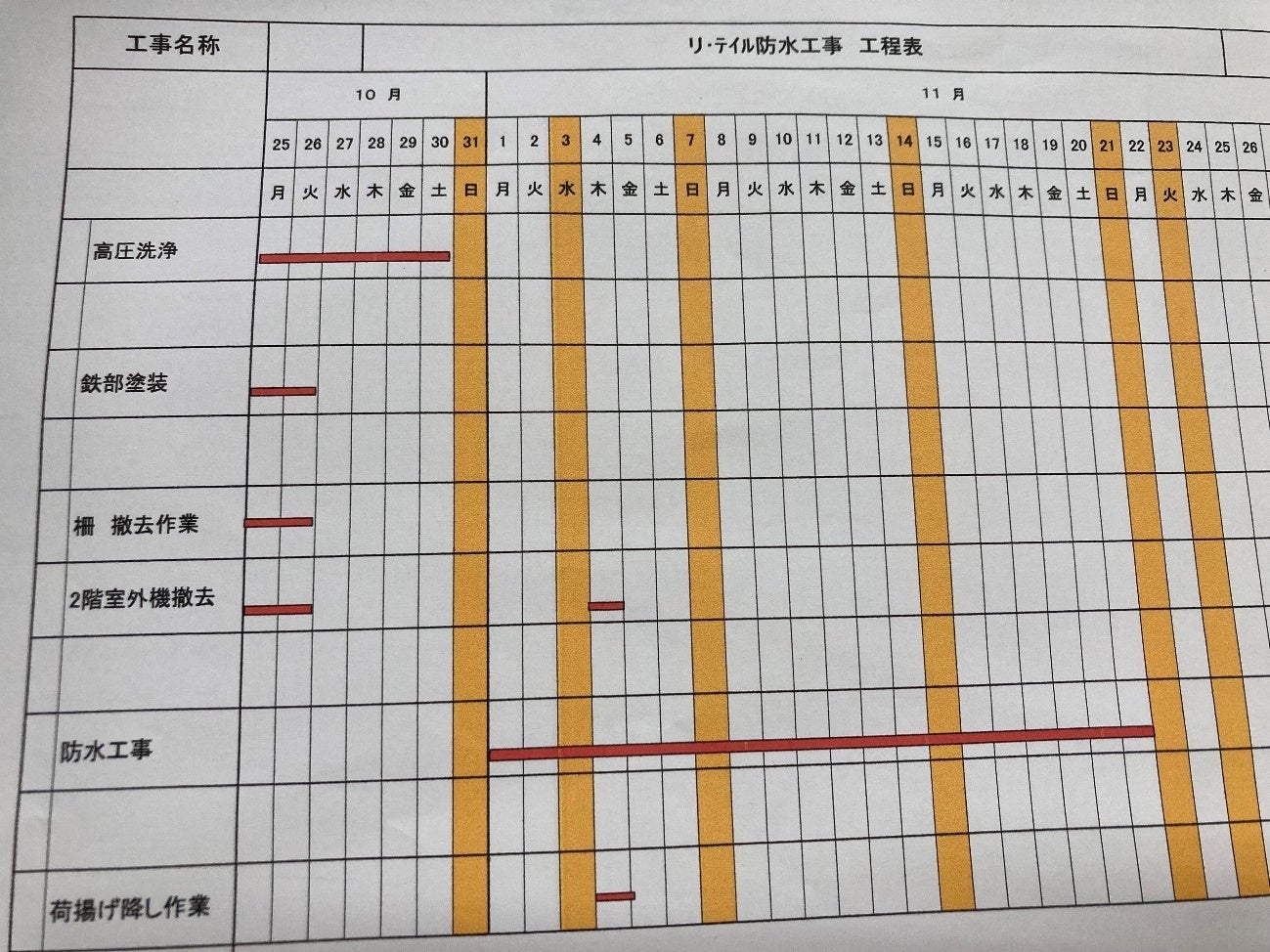

10月25日から撤去物の処理など下処理を進め、11月1日から本工事となります。
工事予定が横棒一本延びていますが、ずーっとやり続けるわけではなく、入館しやすく工事のしやすい日に適宜具体的な工事予定が入っていきます。
ですので、土日など人の多い日には施工が入らない可能性が高いです。
施工は榊原建設さんです。
地元の有力ゼネコンさんなのですが、ごくご近所で、維持管理にむけたざっくばらんな意見交換が出来ることで決めました。

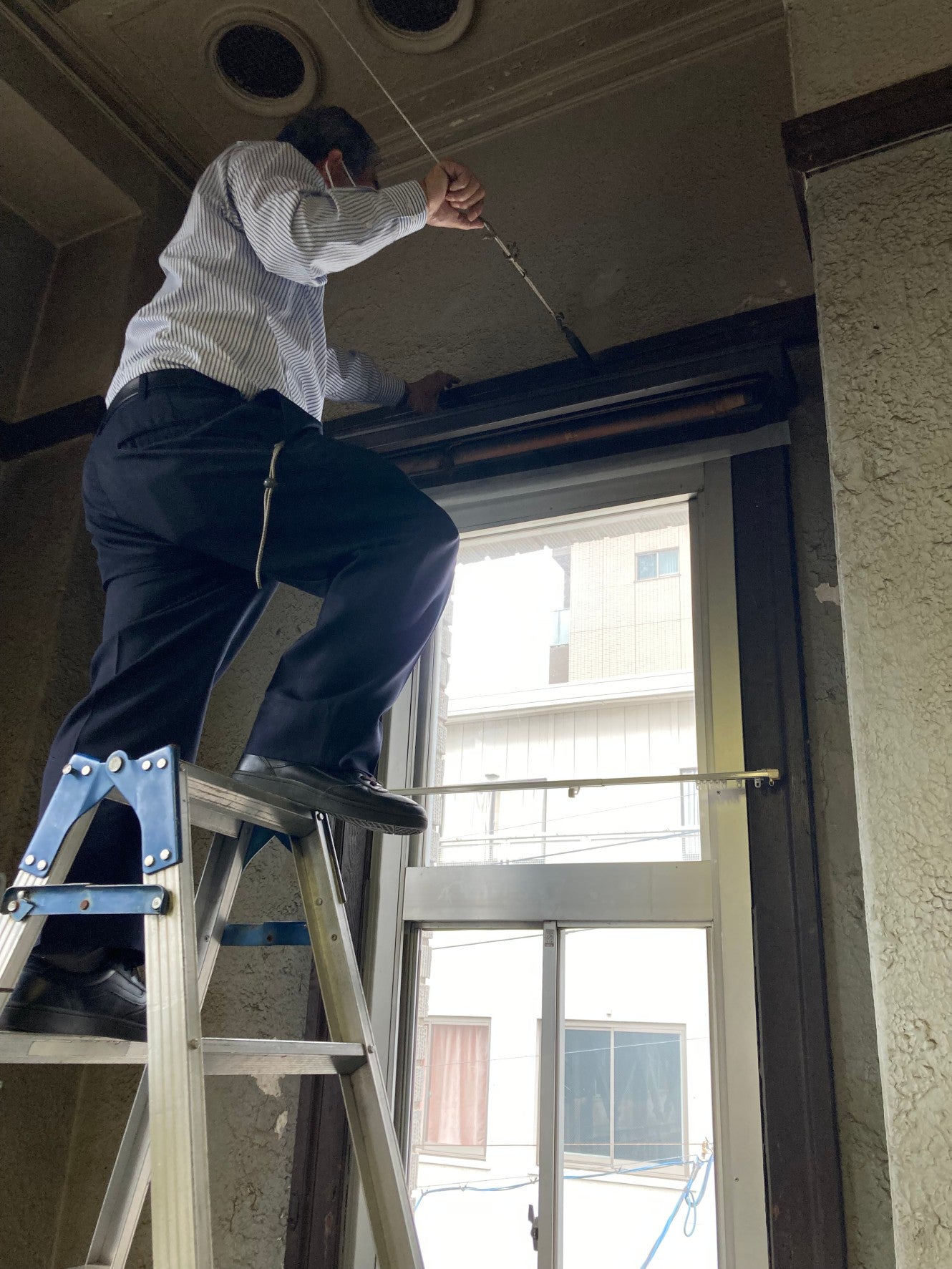

現場を数度にわたって確認していただき、今必要なところをピンポイントで潰していっていただく施工内容となっています。
なお、施工時には職人さんたちが出入りします。
この人たちのクセとして「常に裏口」から出入りしようとしますが、リテイルでは裏口が狭く、表玄関もどんどんつかってもらうつもりです。人の少ないときを狙って来られるので遭遇する可能性は低いと思いますが、万一発見したときには応援していただけると捗るかと思います。
また、工事が始ったら、様子をレポートしますね。
楽しみです。
伊藤
