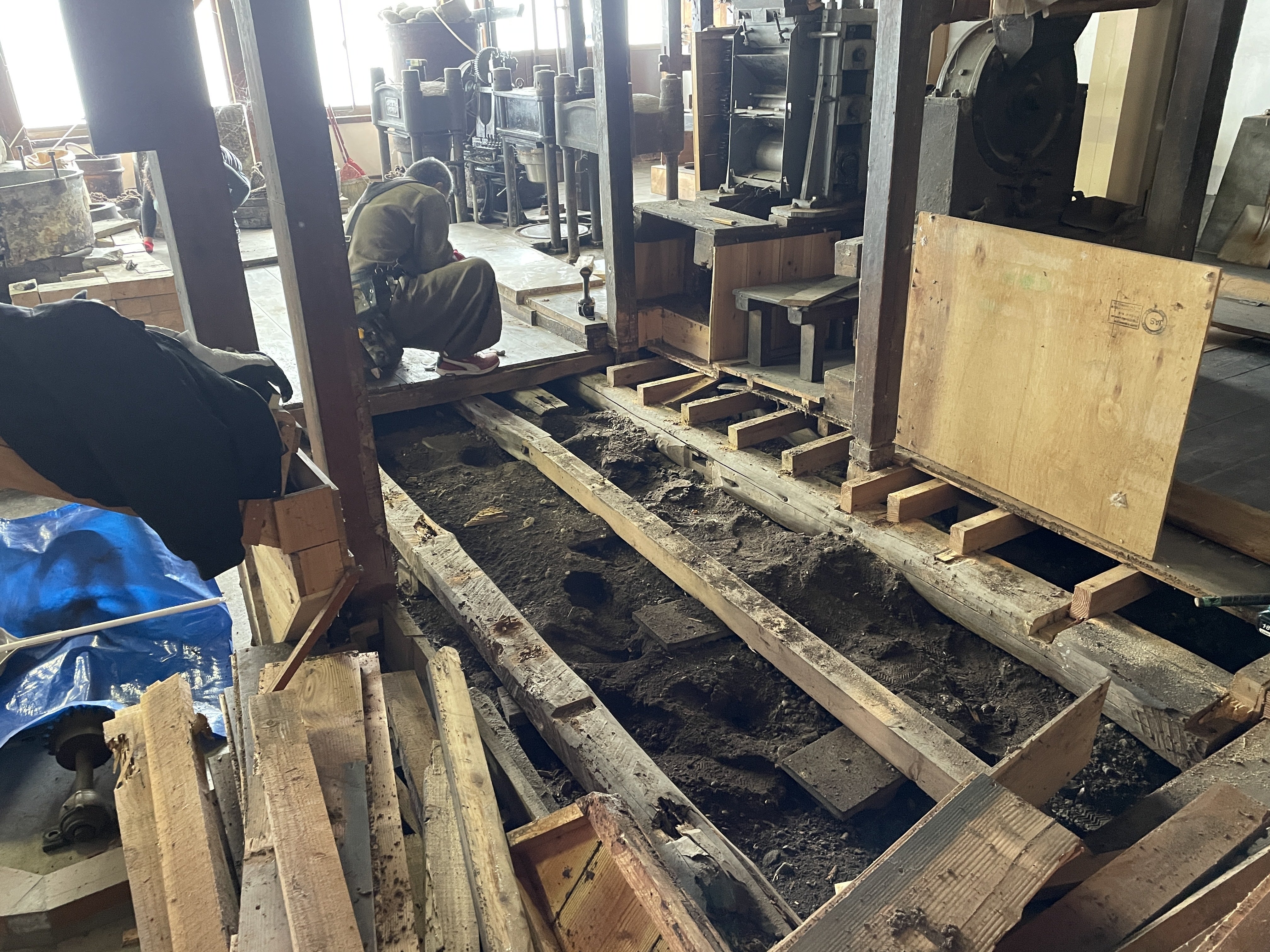

平出油屋さんの床をはがし、玉締め機の下部を調べたところ、コンクリで固めてあることがわかりました。そのため、今後運びだすためにコンクリ斫(はつ)り工事が、3/12(水)~13(木)の両日、大桃建設工業さんによって行われました。当初は、玉締め機に長い脚がついていて、その下のコンクリの上に立ち、間を土で埋めてあるという想定でした。ところが少し掘ってみると、脚は短く、コンクリで固めているということがわかりました。そこで、玉締め機が倒れないように注意しながら、下のコンクリを斫る工事になったというわけです。玉締め機を取り出すのもなかなか大変です。無事工事が完了しました。これで搬出が可能になりました。2025/3/14記

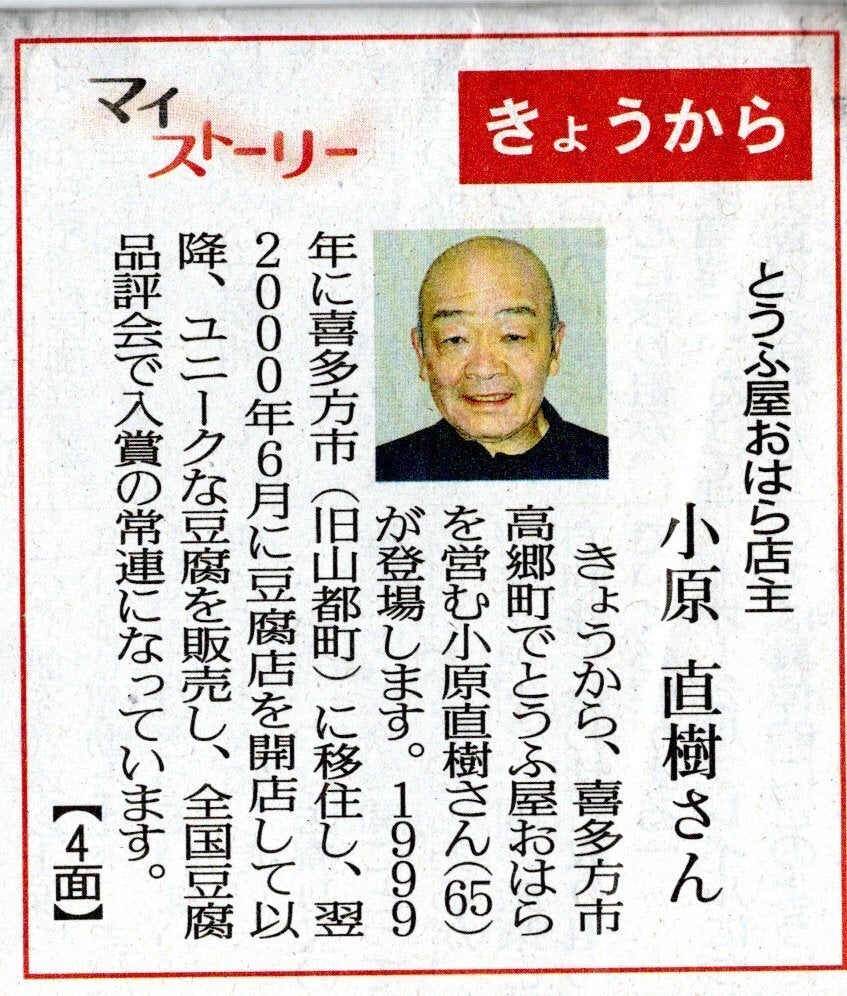

昨日3/1(土)、福島民友新聞に連載されていた全12話の豆腐屋の「マイストーリー」が完結しました。印刷した方が読みやすいという方向けにPDFの全12話の一括ファイルも作りました。以下のフォルダの中の「一括印刷用」フォルダの中にあります。A4判なので、縮小されてますが。https://drive.google.com/drive/folders/19-VWb52i2684HoDPB_a2klRw5Jj8yelW?usp=drive_link平出油屋プロジェクトは第11話で登場します。2025/3/2記

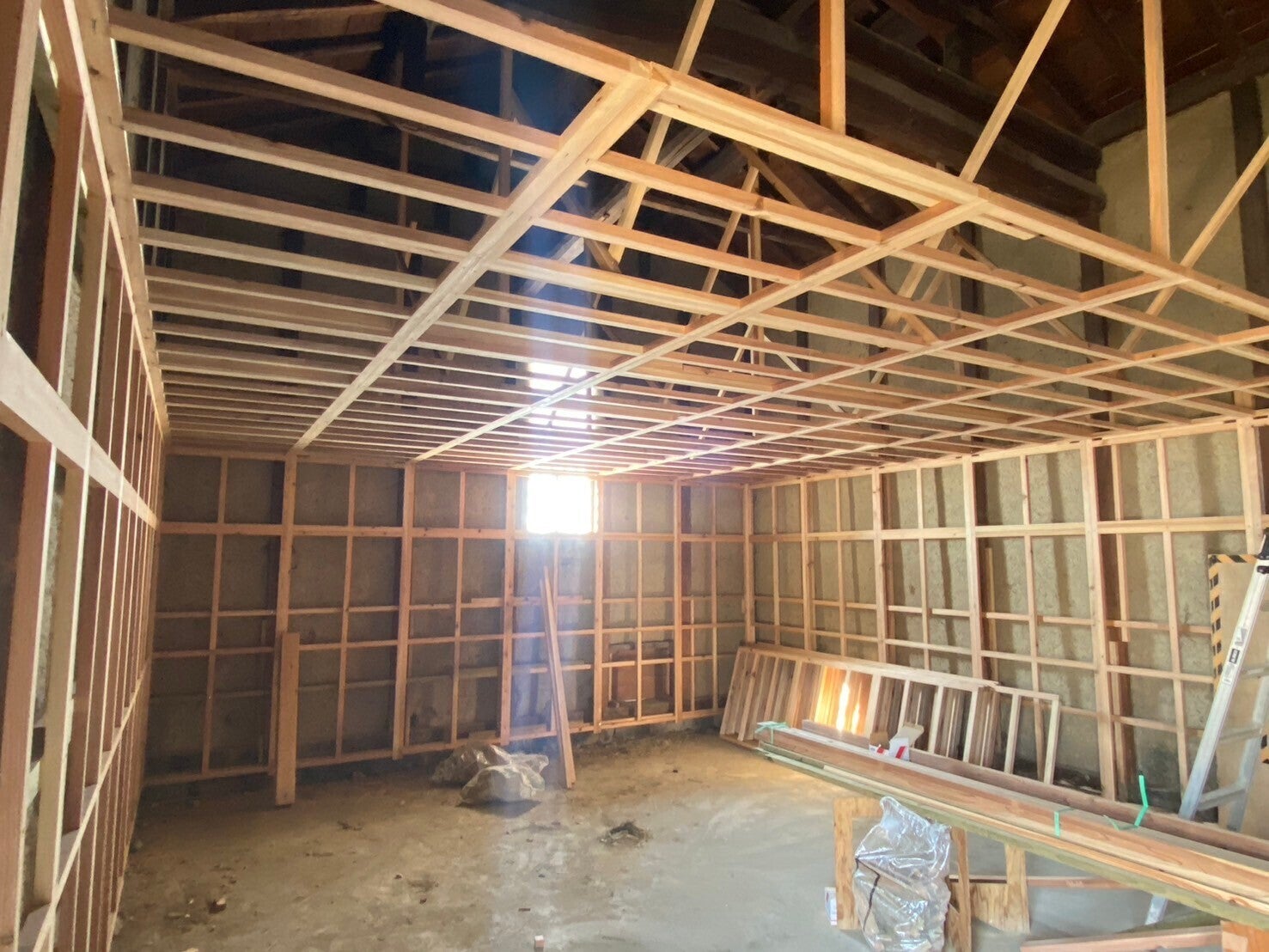

2/25(火)から始まった大桃建設工業さんによる紅葉庵の蔵の工事が2/28(金)までにここまで進みました。蔵の土壁や上部の立派な梁(はり)が見えなくなるのは残念ですが、保健所の指導なので仕方がありません。さらに、設備移設担当の玉川エンジニアリングさんも2/27(木)、平出油屋で、木製の昇降機(ナタネをエレベーターのように運び、圧偏機(ナタネをつぶす機械)に入れる)の解体作業をしていただきました。左写真で中ほどに見える2本柱のようなのが昇降機です。残念ながらこの木製昇降機は移設できないため、安い完成品をみつけて購入(154,705円)しました。また、先日解体した焙煎炉のレンガは玉川エンジニアリングさんの工場で、再利用に向けてひとつずつきれいにしていただいてます。根気のいる仕事、ありがとうございます。2025/3/2記

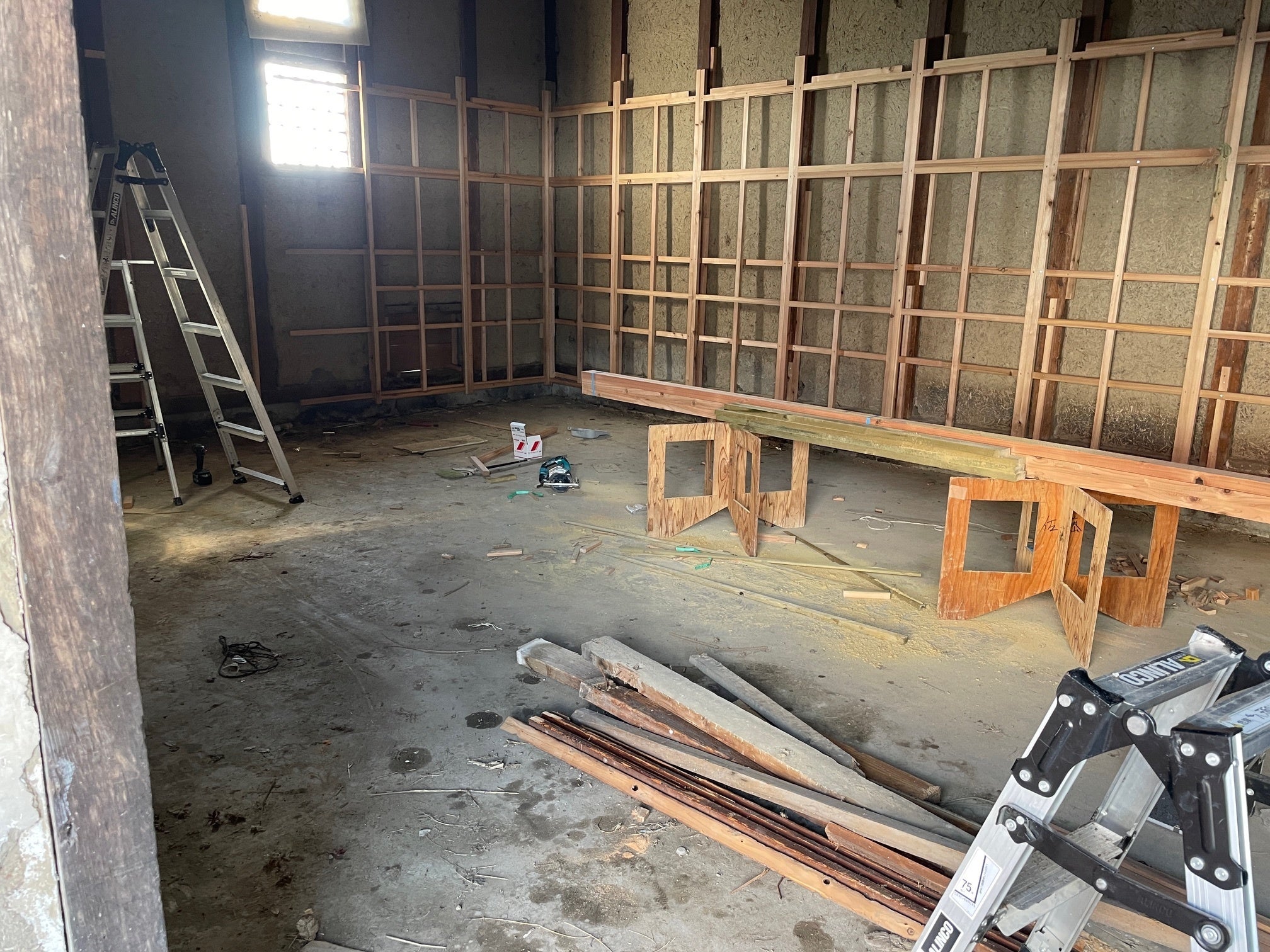

大雪で遅れていた紅葉庵の蔵の改修工事が、本日2/25(火)、大桃建設工業さんによって始まりました。まずは壁の改修。石膏ボードを張るための下地作りからです。また、平出油屋の方でも玉川エンジニアリングさんによって焙煎炉の解体工事が行われました。経費節約のために耐火レンガを再利用するので、レンガひとつひとつに番号をつけながらの丁寧な作業となります。焙煎炉の復元組み立ては、僕がやることになっているので、組み方がどうなってるか朝から見学しビデオ撮影していました。耐火レンガの施工方法について勉強中です。丁寧にクルマに積みます。上から4段目まではずして、内部の様子がわかるようになりました。焙煎炉の解体工事は明日までかかります。2025/2/25記

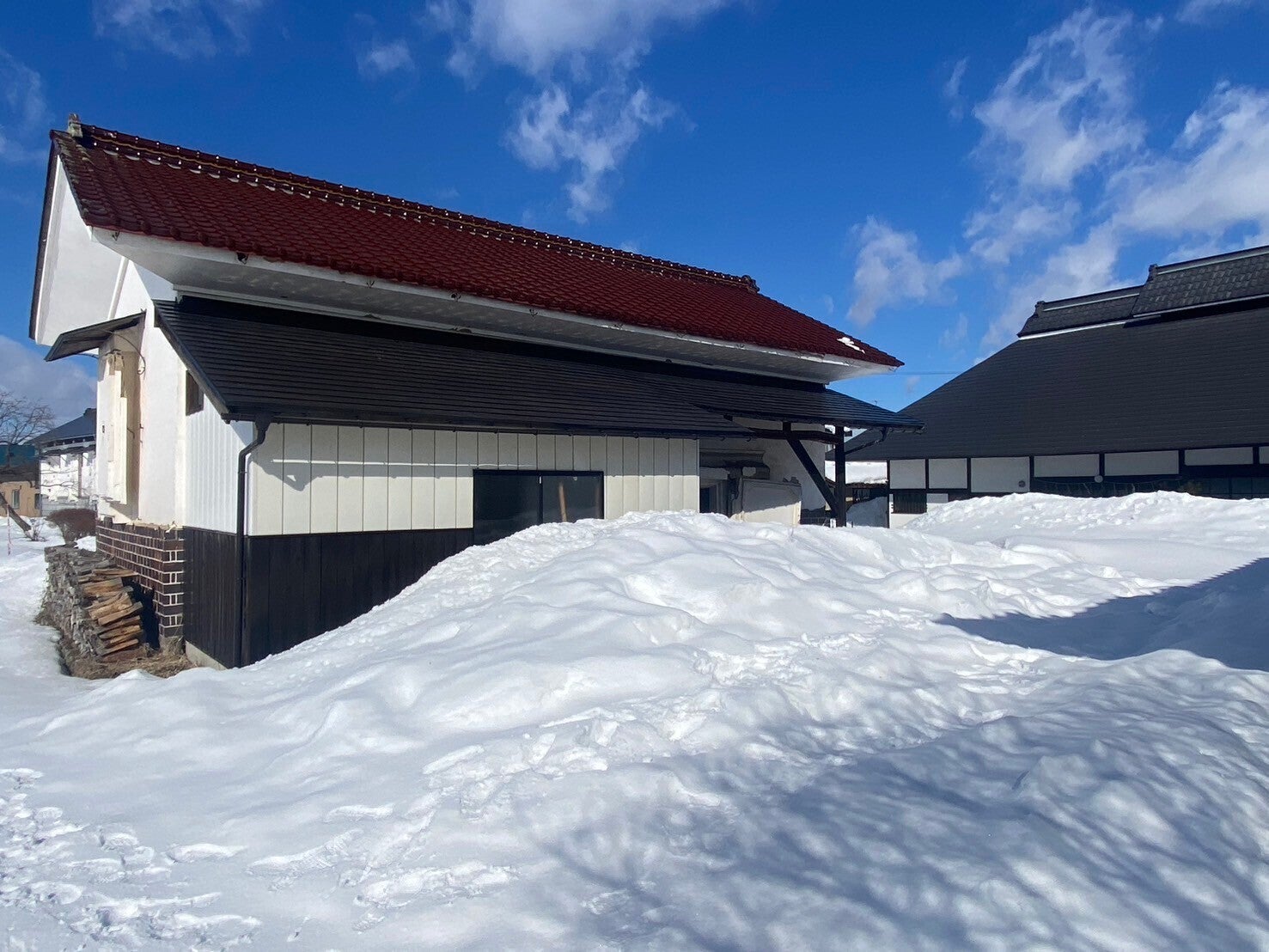

いよいよ古民家(紅葉庵)の蔵で工事が始まるのに先立ち、2/21(金)、大桃建設工業さんにより除雪が行われました。2月の数度にわたる大雪で紅葉庵には60cm以上の積雪。屋根からの雪で雪山のところも。クルマを停めるところもないので、除雪からの作業です。1日がかりでした。左側が搾油工場にする蔵で、明日2/25(火)より着工の予定です。2025/2/24記
